系統集成機房,由于機柜設備、電池組和空調等設備重量大,所以機房要有較高的承重能力,滿足設備的承重要求,并具有一定抗震性。但現在很多建筑并非為機房所建,其承重達不到機房要求,此時,便要對機房所在建筑進行承重加固。
案例1
石家莊交通管理局新增機房加固工程
工程概況:
本工程為地上二層屬于局部使用功能改變,原辦公室改為機房,新增機房總面積約450平米。由于機房設備自重較大,經驗算原樓板已不符合現有機房的承重要求,應對樓板進行加固施工。
機房承重加固設計要求:
按照〖GB/T 2887-2000〗《電子計算機場地通用規范》,計算機機房設備用房的樓板荷重應依設備重量而定,一般應大于或等于800Kg/m2。所以要求機房內空調、UPS及電池組等相關設備都要滿足機房樓地面承重的要求,根據設備具體情況進行設計。
主要加固施工方法:

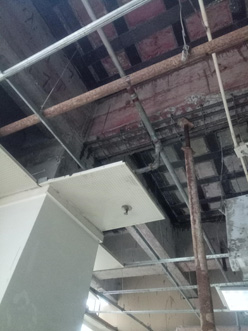

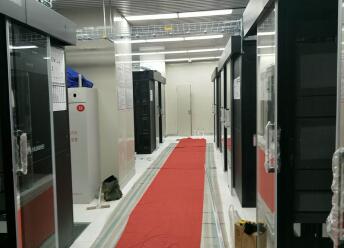

拆除一層交通業務大廳和監控室吊頂,對板底和梁底粘碳纖維加固;機房地面拆除至結構層,粘碳纖維和粘鋼;板底新增承重梁。
本工程機房承重加固補強設計和施工特點
1.設計、施工難度大、風險大
機房結構的補強加固設計不同于新結構的設計條件。新結構設計時有較大的選擇范圍, 而結構加固補強工作往往會受到許多限制. 照搬設計規范不行、計算工作的準確性難掌握。本工程新增機房設備構件的位置已確定,可利用空間有限,可參考的資料少,施工時障礙物較多,
2.經濟效益顯著
單個構件加固補強后,房屋即可滿足功能要求,所以經濟效益十分顯著。
3.施工工期緊
本工程新增機房下層為交管局營業大廳和監控室,因要對樓板底進行加固,且營業大廳不能長時間休息。對施工進度造成很大影響。
同類工程業績:
1.邯鄲電視臺國泰網絡新增設備機房加固工程
2.石家莊華電供熱集團辦公樓新增機房加固工程。
3.石家莊規劃局機房UPS電源部位局部梁板加固工程
